避难硐室密闭门的安装方法

标签:

避难硐室密闭门

密闭门

避难硐室密闭门安装

建立煤矿避难硐室,对于紧急情况的幸存者来说,是一个通向求生道路的中转加油站,而避难硐室密闭门的是避难硐室的咽喉之地,所以避难硐室密闭门安装的好坏直接决定避难硐室避灾能力。 

避难硐室密闭门安装方法:  

安装工具:小线、木楔、锤子、扳手、钳子、螺丝刀、手拉葫芦(3吨)、拖线板、线坠、水平尺、钢尺等;   

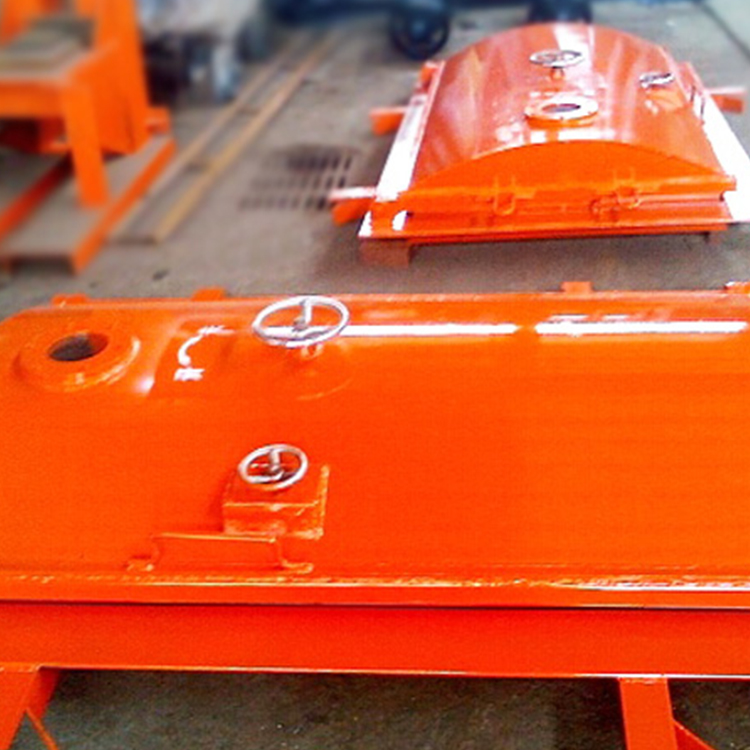

1、避难硐室密闭门的运输   外门和内门运输到安装地点时采用3吨手拉葫芦,通过吊装从专用运输工具上卸下。运输中要防止破坏成品或碰撞伤人,到位卸下后,门下方应垫厚度不小于100mm的砧木,并放置平稳。门应处于关闭锁紧状态。   

2、避难硐室密闭门的固定   安装时首应先确定两道门的安装位置;在安装位置的顶部施工两根锚杆并临时固定好葫芦,用葫芦通过吊装孔将内门框(与门扇一起)提起到安装位置,检测其门框的水平和垂直,位置调整准确后,用木方或砖块将门垫稳卡牢,进行临时固定。   安装时先进行内门的安装施工,内门框墙体施工建设完成,检查内门开启无误后,再进行外门的安装施工。   

3、避难硐室密闭门门框墙施工方法   内外门框墙厚度要求都为600mm,墙体整体浇筑。采用砖胎膜,厚度为120mm,中间夹层用钢筋混凝土浇筑。密闭墙掏槽深度不小于0.2米。   (1)门框墙钢筋配置按照《GJBT-997钢筋混凝土门框墙》进行施工:   ①门框墙中间钢筋混凝土浇筑层均采用HRB335钢筋和C30混凝土振捣成型。   ②门框墙受力钢筋不小于Φ12,长度不小于150mm;间隔距离不大于250mm;受力钢筋小配筋率为0.25%。   ③门框四周锚钩伸入模板中间,与不小于Φ16的钢筋捆扎牢固后浇筑混凝土。   ④门洞四角均配置3-Φ16的斜向45o钢筋,其长度不小于1100mm。   ⑤门框墙中心线两侧钢筋应对称布置。   (2)门框与门框墙应浇铸成一整体,浇铸混凝土前要将固定锚钩检查、校正、与墙体内钢筋捆扎固定、可靠。门框墙混凝土浇筑主要注意事项:   ①开工前严格按照C30混凝土的配合比进行配合,保证混凝土具有良好的密实性、耐久性,达到设计要求的抗压、抗渗指标。   ②钢筋混凝土四周与岩体接实,保证足够的强度和气密性。   ③门框墙混凝土均应左、右侧对称浇筑,保证两侧灌注高度差不超过0.5m,防止单侧混凝土挤压跑模或变形。   ④钢筋混凝土施工,注意留好拱和墙、施工缝等处的接头筋,保证混凝土的整体性和连续性。   ⑤振捣时,要尽量振捣到每个拱、墙部位的角落,防止过捣或漏捣现象出现,保证混凝土密实,表面光滑,无蜂窝麻面。   (3)门框墙下方浇筑到门高3/4处,取下门硐顶棚临时

吊环或撤除吊挂支架,让门处于微开状态,检查门开启是否灵活、可靠。如门开启可靠,让门处于关闭并锁死状态,然后再进行顶部的浇筑。封顶处混凝土由里往外倒退逐渐浇筑,以确保拱顶混凝土浇筑密实。   (4)在门硐顶棚中心线上应相应预埋吊装环一个备用。   (5)外墙进行抹灰处理。   (6)按照安装内门的步骤和方法进行外门的安装施工。  
