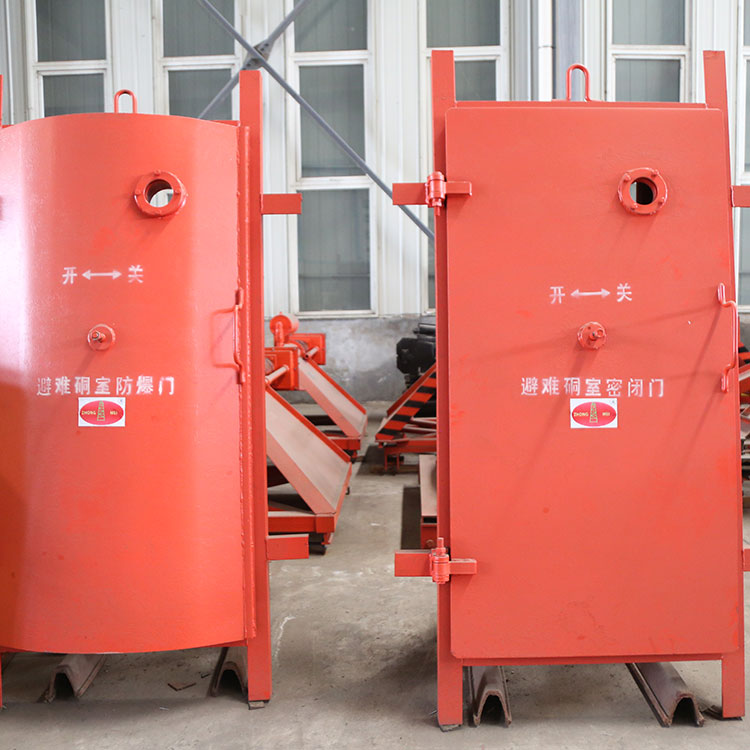

避难硐室密闭门是矿山井下紧急避险系统中的核心设施,其安装质量直接决定硐室的气密性、抗爆性及人员避险安全性。以下是标准化安装流程:
基础验收:
检查预留门洞尺寸(通常宽≥1.2m,高≥1.8m),墙体厚度≥500mm,混凝土强度不低于C30。
清理门洞周边浮石、杂物,确保安装面平整。预埋件位置准确、牢固。
设备检查:
核对密闭门型号、规格与设计一致,检查门体有无变形、焊缝开裂,密封条完好无老化。
检查闭锁机构、铰链、观察窗、气密性检测口等配件齐全且动作灵活。
工具准备:水准仪、铅垂仪、电焊机、膨胀螺栓、高强度水泥、密封胶泥、扭矩扳手等。
定位校准:
将门框放入预留洞内,用水平尺和铅垂线调整垂直度与水平度,确保门框与巷道中线平行,垂直度偏差≤2mm。
门框应与墙体钢筋焊接或通过预埋钢板连接,确保抗冲击承载力≥0.5MPa。
临时固定:用木楔或支撑杆将门框临时固定,再次复核尺寸和位置。
灌浆填充:
门框与墙体之间的缝隙用高强度无收缩灌浆料或细石混凝土分层填塞密实,每层厚度≤200mm,振捣均匀。
灌浆后养护不少于7天,确保强度达标。
铰链安装:
将重型铰链焊接或螺栓固定在门框上,确保上下铰链同轴,门扇开启灵活、无卡滞。
铰链应能承受门扇重量及冲击载荷,螺栓紧固力矩按设计要求(一般≥200N·m)。
闭锁机构安装:
安装手动闭锁装置(如手轮、锁紧杆),要求操作轻便、锁紧可靠。
若为双向开启设计,需确保内外均能快速开启,内部开启装置应设置防误操作保护。
密封系统安装:
在门扇周边嵌入阻燃耐高温密封条(硅橡胶或氟橡胶),接头处采用45°斜接并用专用胶粘合。
关闭门扇后,用塞尺检查密封条压缩量(一般为2-3mm),确保气密性。
气密性试验:
关闭密闭门,通过气密性检测口充气至±500Pa,稳压5分钟,压降≤50Pa为合格。
用发泡剂检查门缝、观察窗、管路穿墙处有无漏气,不合格处需调整或补胶。
抗爆验证:按设计要求进行抗冲击波试验(或模拟计算),确保门体在0.3-0.5MPa爆炸冲击下结构完整、闭锁可靠。
标识设置:安装“避难硐室”“紧急避险”反光标识及操作说明牌,注明内外开启方法。
联合验收:由通风、安全、施工三方共同验收,确认气密性、抗爆性、闭锁功能达标后,方可投入使用。
严禁切割或焊接门体主体结构,防止破坏其防爆性能。
密封条必须为阻燃、耐老化材质,安装时严禁拉伸过度。
灌浆养护期间,严禁振动门框或提前拆除支撑。
内外开启功能必须反复测试,确保紧急情况下人员能快速逃生。
总结:避难硐室密闭门安装遵循“精准定位、牢固锚固、严密密封、严格测试”的原则,以抗爆达标、气密合格、启闭可靠为验收标准,确保关键时刻成为真正的“生命之门”。
您可能还想看
